為切實保障鄭汴物流通道保通路2021年元月16日24時的順利開通,經中國一冶鄭東新區白沙綜合管廊工程工程項目經理部和東龍市政白沙管廊項目部共同研究決定,成立鄭汴物流通道保通路開通臨時指揮部,現將指揮部成員名單及相關事項通知如下:
一、 指揮部成員:
1. 指揮長:姚亮
2. 副指揮長:向軍 侯志鵬 孫全峰 宋碩、宋東煒、呂海濤
3. 技術總負責:劉凱
4. 成 員:羅正濤(組長1)、劉軍(組長2)、王曉波(組長3)、馬勝(組長4)、董浩洋(組長5)、黃康康(組長6)、游三榮(組長7)、朱壯、趙軍、梅巖超、馬勝、馬森、曹偉直、李琴、余亞峰
工作職責:在業主東龍公司的領導下,堅持“保證質量,注重安全”的原則,全面負責鄭汴物流通道保通路的開通工作。搞好規劃方案,靠前指揮,分段指導,督促落實、組織實施、負責開通驗收等各項任務:
1. 組織落實前期各項準備工作,保證保通路順利開通。
2. 負責組織協調保通路開通的施工單位和人員調動。
3. 負責協調解決保通路開通中的各種困難和問題。
4. 組織保通路開通后的后續完善工作。
5. 完成業主東龍公司交辦的其他事項。
指揮部下設七個小組,各小組人員名單及負責事宜如下:
(一) 工作小組一:
成員:羅正濤、趙軍

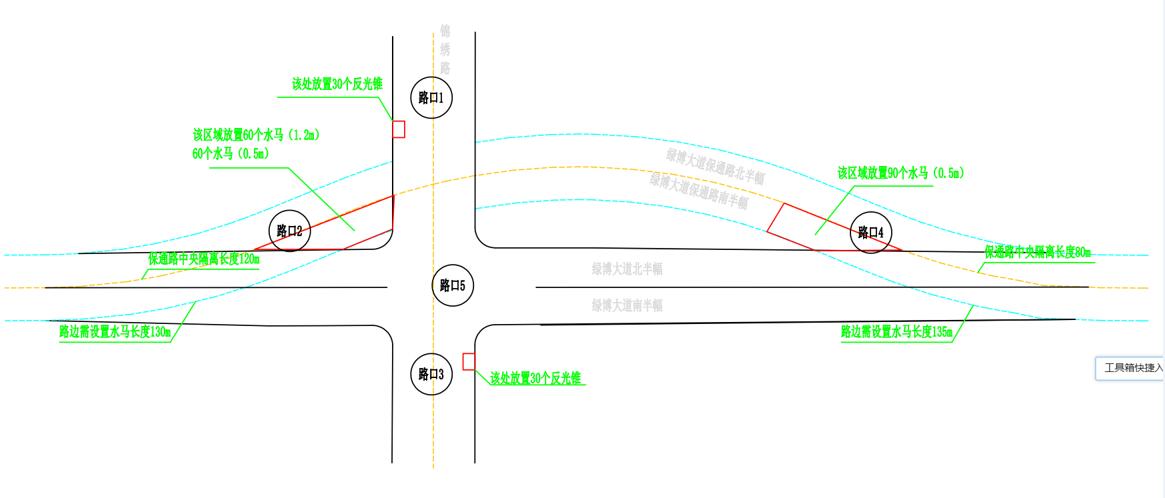

負責錦繡路與鄭汴物流通道交叉口北側的車輛、非機動車輛和人員的安全疏導
(二) 工作小組二:
成員:劉軍、朱壯
負責錦繡路與鄭汴物流通道交叉口西側的車輛、非機動車 輛和人員的安全疏導。水馬、硬隔離的擺放。
(三) 工作小組三:
成員:王曉波、梅巖超
負責錦繡路與鄭汴物流通道交叉口南側的車輛、非機動車 輛 和人員的安全疏導
(四) 工作小組四:
成員:馬勝、馬森、
負責錦繡路與鄭汴物流通道交叉口東側的車輛、非機動車 輛和人員的安全疏導。水馬、硬隔離的擺放。
(五)工作小組五:
成員:董浩洋、曹偉直
負責錦繡路與鄭汴物流通道交叉口中心區域的車輛、非機動車輛和人員的安全疏導
(六)工作小組六:(安全)
成員:黃康康
負責保通路開通過程的安全檢查,及時與各保通路口的小組溝通協調排除安全隱患。
(七)工作小組七:(宣傳、后勤、物資)
成員:游三榮、李琴、余亞峰
負責保通路開通過程中的宣傳報道及后勤與物資保障工作。
各小組的細節工作要求,將在今晚的會議上做出強調。
按照東龍公司業主的要求,項目部將堅持組織到位、措施到位、責任到位、工作到位的要求,加強團結協作、增強責任意識,保證鄭汴物流通道保通路的順利開通。
中國一冶鄭東新區白沙綜合管廊工程工程項目經理部
2021.1.16
(1) 各組長后面的編號對應各工作小組和相應的負責路口
(2) 各組長負責向各負責區域的其他施工工人交代清楚工作內容、安全注意事項。
